Подготовка к отопительному сезону на котельной «Юго-Западная», обслуживающей десятки тысяч жителей 100-х микрорайонов Улан-Удэ, сталкивается с серьезными проблемами. Обещанные сроки выполнения работ систематически нарушаются, что вызывает угрозу срыва отопительного сезона, сообщает Восток-Телеинформ со ссылкой на мэрию города.

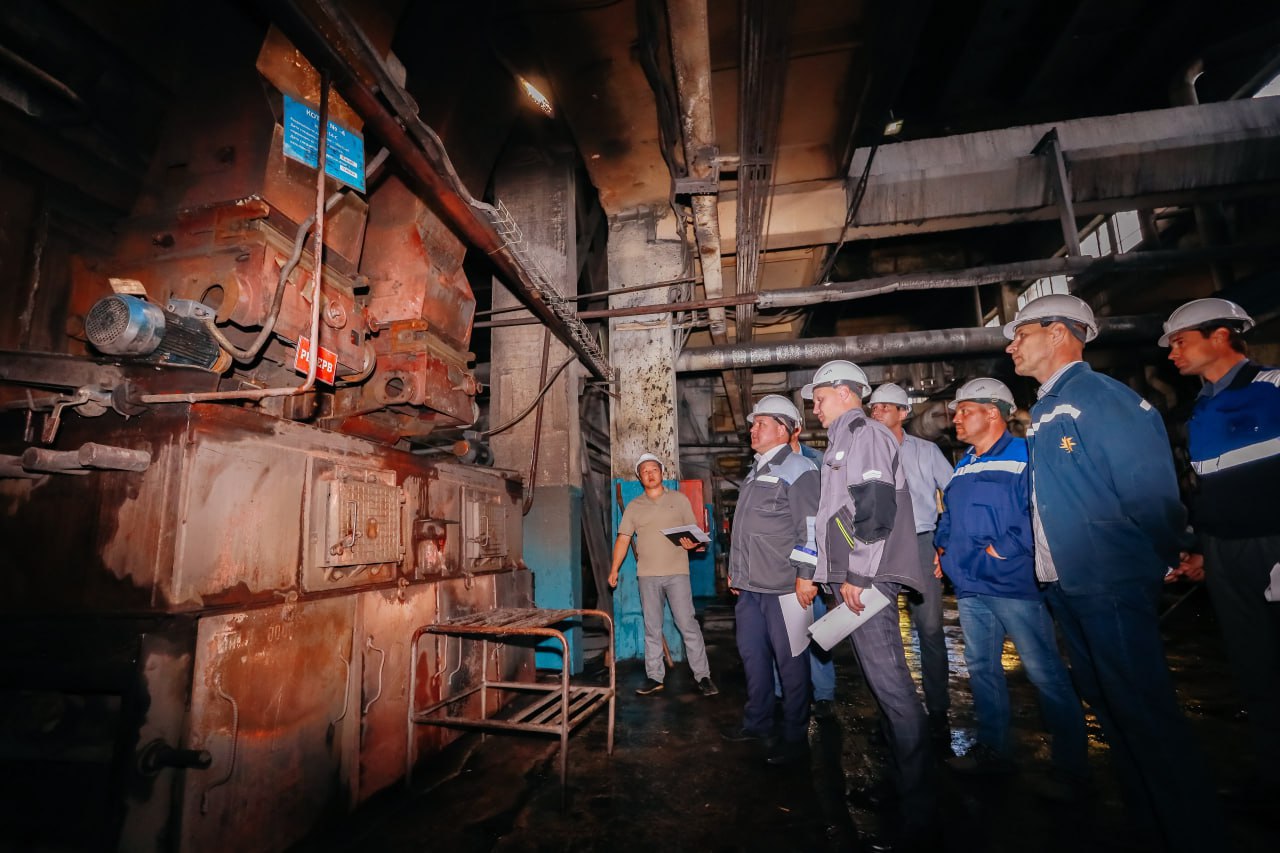

«Обещанные сроки систематически нарушаются, котельный цех не полностью укомплектован персоналом, рабочие регулярно игнорируют графики. Во время очередной проверки в установленное рабочее время — 08:00 утра — сотрудники отсутствовали, ремонтные работы на всех котлах не велись», - говорится в сообщении мэрии.
На данный момент запланировано пять ремонтных мероприятий, три из которых касаются ремонта котлов. В условиях недостаточной подготовки это может привести к аварийному состоянию оборудования и создать реальную угрозу теплоснабжения целого района города.
Кроме того, ресурсоснабжающая организация не успевает устранить неполадки и в ремонте теплотрасс. Работы на таких улицах, как Гастелло, проспект Строителей и Мерецкова, до сих пор не выполнены, уточняют в мэрии. В Улан-Удэ также запланирован капитальный ремонт тепловых сетей на 21 участке, однако темпы выполнения работ оставляют желать лучшего.
Вопрос подготовки к отопительному сезону поставлен на особый контроль. Направлены обращения к руководству ТГК-14 и надзорным органам.
